例举中央空调安装施工碰到的问题及解决措施—

1、在空调施工安装过程中和施工完毕后应采取必要的保护措施

现象:

在一些中央空调项目工程施工安装过程中和施工完毕后,由于没有对已安装 设备和管道采取必要的保护
措施,造成某些设备部件的损坏(设备某些部件的损坏、保温层的破损、设备的变形等)和各种管道的
变形、断裂、保温破损等问题, 严重时甚至造成系统不能正常运行。

原因:

(1)、由于现在的项目工期都比较紧张,为了抓工程进度,经常都是几个工种 同时交叉施工。而各
工种施工人员为了赶自己工种的进度,因各种原因对其它工 种的已安装设备和管道等造成损坏。

(2)、在工程的施工过程中由于有些现场施工人员的素质低下,对设备和管道 等造成人为的破坏。有
时甚至盗取设备或一些值钱的设备和管道(如铜管),例 如机组的铜管被截断盗取等,造成机组的损坏。
有些施工人员为了图方便,甚至 踩在已安装设备或管道上,造成设备损坏或管道的变形等。

(3)、在设备安装后没有采取必要的防护措施,在交叉施工中机组受损。安装 公司从外面请的有些施
工安装人员保护设备意识淡薄,只注重自己的工作进度, 不注重保护设备及相关管道。

(4)、在空调全部安装完毕后,全部施工人员退场。在没有做好保护措施的情 况下,其它工种的施工
人员在施工时也可能对空调系统的设备、管道和保温等造成损坏。

整改措施:

(1)、在设备安装完毕后,应及时的对其采取必要的保护措施,尽量保护机组不被损坏。

(2)、在工程施工过程中应充分的与其它工种沟通好,合理的安排时间和空间, 尽量减少不同工种间
施工的时间和空间冲突。并且达成一个爱护对方设备的共 识。

(3)、在施工过程中应对现场施工人员做好教育和监督工作,增强施工人员保护设备的意识,并采取
措施防止设备的盗取和人为的破坏。在外面找施工人员时 应找素质良好的人员。

(4)、在项目的空调系统全部安装完毕后,应及时的以书面形式知会甲方和相关监理方,在验收合格
后方能离场。

2、空调机房中设备和管道布置应合理美观

现象:

在有些中央空调项目中,机房设备和管道的布置比较混乱,机房布局不美观, 显得有些杂乱无章。

原因:

(1)、在对空调制冷机房进行设计时没有把握整体布局,没有按要求布置设备及相应的管路系统。



(2)、在机房的施工安装过程中,没有严格按照施工图施工。有时候在设备安装时现场安装人员是觉

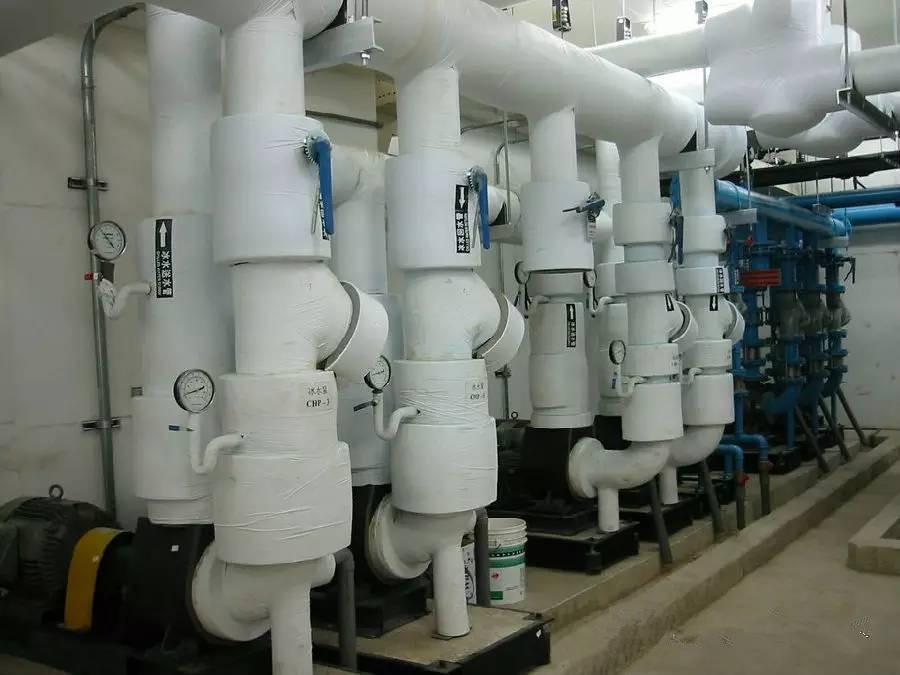

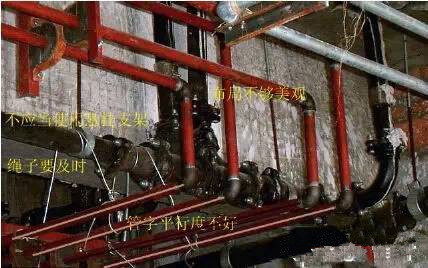

得哪安装方便放哪。虽然安装后设备能够正常的运行,但机房的整体美观被破坏(如下图)。

3)、在管道的安装过程中,没有合理的安排各种不同管道的标高和走向,使管道的安装杂乱。

整改措施:

(1)、设计人员在进行空调制冷机房设计时应兼顾设备和管道的功能实现和机房的整体美观,应布局

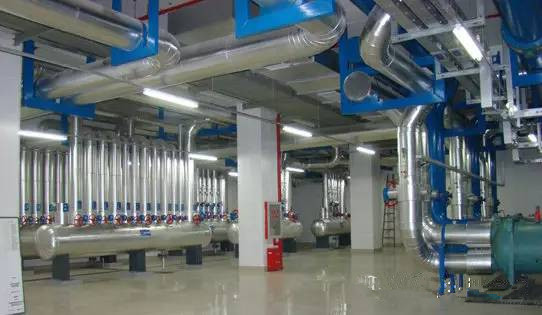

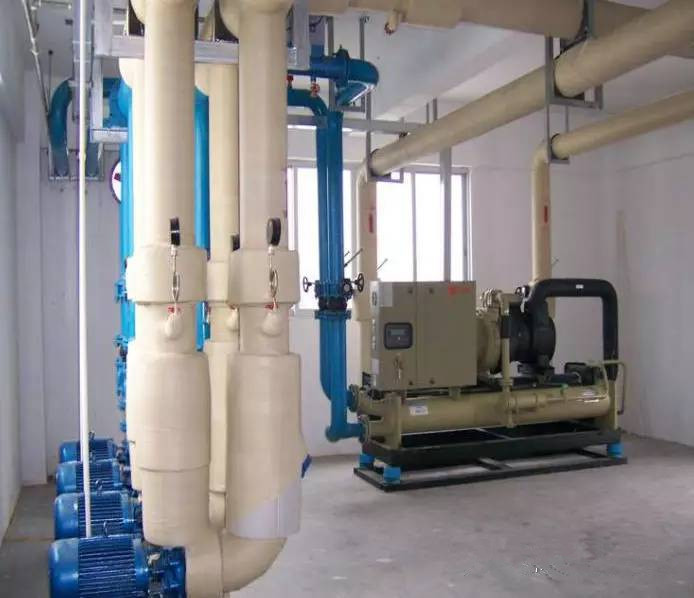

合理美观(如下图所示)。

(2)、设备的布置间距应满足机房设计规范的要求(如下表所示),不得随意布置。

项目 间距

机组与墙之间

≥1.0m
机组与配电柜之间 ≥1.5m
机组与机组或其他设备之间 ≥1.2m
蒸发器、冷凝器、低温发生器的维修距离 ≥蒸发器、冷凝器、低温发生器的长度
机组与其上方的管道、烟道、电缆桥架之间 ≥1.0m
主要通道的宽度

≥1.5m

(3)、管道布置应统筹规划,做到安全可靠、经济合理、满足施工操作、维修 等方面的要求,并力
求整体美观。

(4)、平行管道的间距及安装空间应符合下列要求:

○1平行管道间净距应满足管子焊接、隔热层及组成件安装维修的要求。管道上突出部之间的净距不应小
于 25mm。例如法兰外线与相邻管道隔热层外壁间的 净距或法兰与法兰间净距等;

○2无法兰不隔热的管道间的距离应满足管道焊接及检验的要求,不应小于50mm;

○3有侧向位移的管道应适当加大管道间的净距;

○4管道突出部或管道隔热层的外壁的最突出部分,距管架或构架的支柱、建筑物墙壁的净距不应小于
 100mm,并考虑拧紧法兰螺栓所需的空间。

(5)、在机房施工安装时,应严格按要求施工,不得随意变更设备的布置位置、 管道的标高和走向等。

3、空调机组运行前应严格按要求调试

现象:

某项目办公大楼的一楼大厅的末端设备采用两台吊柜,新风由新风吊柜处理 送入。在设备全部安装完毕
且大厅装修做好后运行机组,发现大厅的空调效果不 佳,冷量不够;并且部分送风口出现凝露现象。

原因:

(1)、在对办公楼大厅检查后发现,大厅的窗面积很大,且没有遮阳措施,造 成大厅冷负荷很大。大
厅的大门为自动门,由于人员进出频繁,在大门开启时外 面大量的热空气涌入大厅和室内冷量大量流失,
造成送风口的凝露和空调效果不佳。

(2)、在对设备进行检查后发现,两台吊顶式风机盘管中的一台不能正常工作。 进一步检查后发现,
此吊柜所连冷水水管上的电磁调节阀不能执行操作,使冷冻 水不能进入流通机组,造成机组不能正常工
作。在此情况下,相当于只能提供原 安装设备一般的冷量给大厅,大厅空调效果不好。

(3)、针对部分送风口凝露的情况,检查后发现正常工作的吊柜送风口有凝露 现象;而不正常工作的
吊柜由于不能输出冷量,所以此吊柜所连送风口没有凝露 的现象。

现场整改措施:

(1)、鉴于大厅中大门的启闭频繁,在大门处安装一空气幕,减少在门开启时 冷量的外泄和室外热空
气的进入。这样有利于大厅空调效果的提高和减少风口凝 露的现象。

(2)、在技术人员对不正常工作吊柜的电磁阀更换调试后,此吊柜恢复正常工 作,大厅设备的制冷量
大幅度增加,满足了大厅冷量要求。

预设整改措施:

(1)、在空调设备安装完毕后,应对设备进行系统而全面的调试,保证机组都能正常运行。

(2)、对于电磁阀、风阀等活动、调节部件,应逐一对其进行检查,不能为了 省事只是抽检,必须保
证所有部件均能正常运行。
